中国广核集团2月28日发布消息,2月27日,中广核广西防城港核电站4号机组获得国家核安全局批准的运行许可证,即将启动核燃料装载。
“华龙一号”是我国具有完全自主知识产权的三代核电技术。防城港核电二期工程3、4号机组均采用“华龙一号”技术。其中,3号机组为我国西部地区首台“华龙一号”核电机组,于2023年3月25日正式投产发电。4号机组预计今年上半年投产发电。
近年来,中广核稳步推进“华龙一号”批量化建设,目前已有1台“华龙一号”机组投产,11台机组在建。其中,广东太平岭核电项目分三期规划建设6台百万千瓦级“华龙一号”核电机组。目前一期工程稳步推进,2台机组预计将于2025年陆续投产发电。

一、核电优势
核电是经济性较好的发电方式,度电成本与风光发电成本接近;核电也是低碳发电方式,全生命周期碳排放低于光伏,在新能源发电占比上升的背景下,核能作为一种稳定性强的基荷,将与新能源形成互补,支持电网运行。
核电机组发电小时数远远高于相对火力、水利、风光发电等,2021年至2023年,我国核电设备发电小时数分别为7777小时、7548小时、7661小时%。
2023年,全国6000千瓦及以上电厂发电设备累计平均利用3592小时。
分类型看,水电3133小时,同比降低285小时。
煤电4685小时,同比提高92小时;
核电7661小时,同比提高54小时;
并网风电2225小时,同比提高7小时;
并网光伏发电1286小时,同比降低54小时。
核电的发电小时遥遥领先!
截至2023年12月31日,我国运行核电机组共55台(不含台湾地区),装机容量为57031.34MWe(额定装机容量)。2023年1-12月,全国共有2台核电机组投入商运。2023年1-12月,全国运行核电机组累计发电量为4333.71亿千瓦时,占全国累计发电量的4.86%。

二、核电建设加速推进
“十四五”以来核电政策转向积极,加速推进核电机组建设。

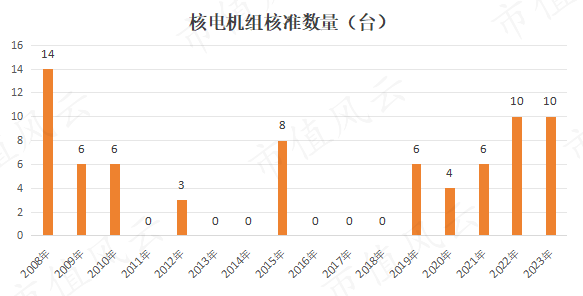

2019年至2023年,我国共计核准26台核电机组核准开工建设,其中,2023年新核准的10台核电机组规模处于历史上第二高水平。
粗略测算,每台百万千瓦级的三代核电机组投资约200亿元,2023年新核准的10台核电机组涉及总投资在2000亿元以上。
根据中国核能行业协会统计,单个核电机组从核准到建设启动再到投运往往需要6-8年,但对于零部件企业招标、交付、验收时间周期普遍在3-5年,这意味着2020年、2021年核准建设的核电机组将自2024年陆续开启招标。
“十四五”规划中明确提出积极有序的发展沿海三代核电建设;2022年发布的《"十四五"现代能源体系规划》中再次提到积极安全有序发展核电,要求到2025年核电运行装机容量达到7000万千瓦左右,相比2022年末的5563万千瓦增长25.8%。
根据《“十四五”现代能源体系规划》,到2025年我国核电运行装机容量达7000万千瓦;中国核能行业协会预计到2030年我国核电在运装机容量达1.2亿千瓦。预计2023年至2025年以及“十五五”期间核电装机容量CAGR分别为7.1%、11.4%,核电长期发展空间可观。
预计未来一段时间保持每年6台至10台的核准节奏,假设单台120万千瓦机组投资额为200亿元,将带来1200亿至2000亿元的年均建设投资,核电全产业链迎来高景气周期,重点关注压力容器、特种电机、阀门、蒸汽发生器、燃料运输容器等核心零配件企业。
